งานสำรวจสอบเขตที่ดิน: ขั้นตอน เอกสาร และเทคนิคสำหรับช่างสำรวจ
เคยเจอสถานการณ์ไหมครับ — เจ้าของที่ดินมาบอกว่า "รั้วข้างบ้านรุกล้ำเข้ามาในที่ดินฉัน" หรือ "โฉนดบอกว่ามี 2 ไร่ แต่วัดจริงได้ไม่ถึง" ปัญหาเหล่านี้ต้องใช้ งานสำรวจสอบเขตที่ดิน เข้ามาพิสูจน์ข้อเท็จจริง ซึ่งเป็นงานที่ช่างสำรวจและวิศวกรสำรวจต้องเข้าใจทุกขั้นตอนอย่างถ่องแท้ เพราะผลลัพธ์ของงานมีผลทางกฎหมายโดยตรง
บทความนี้จะพาคุณไปเข้าใจงานสอบเขตที่ดินตั้งแต่ต้นจนจบ ทั้งเอกสารที่ต้องเตรียม ขั้นตอนการทำงานจริงในสนาม เครื่องมือที่เหมาะสม และปัญหาที่พบบ่อยพร้อมวิธีแก้ไข

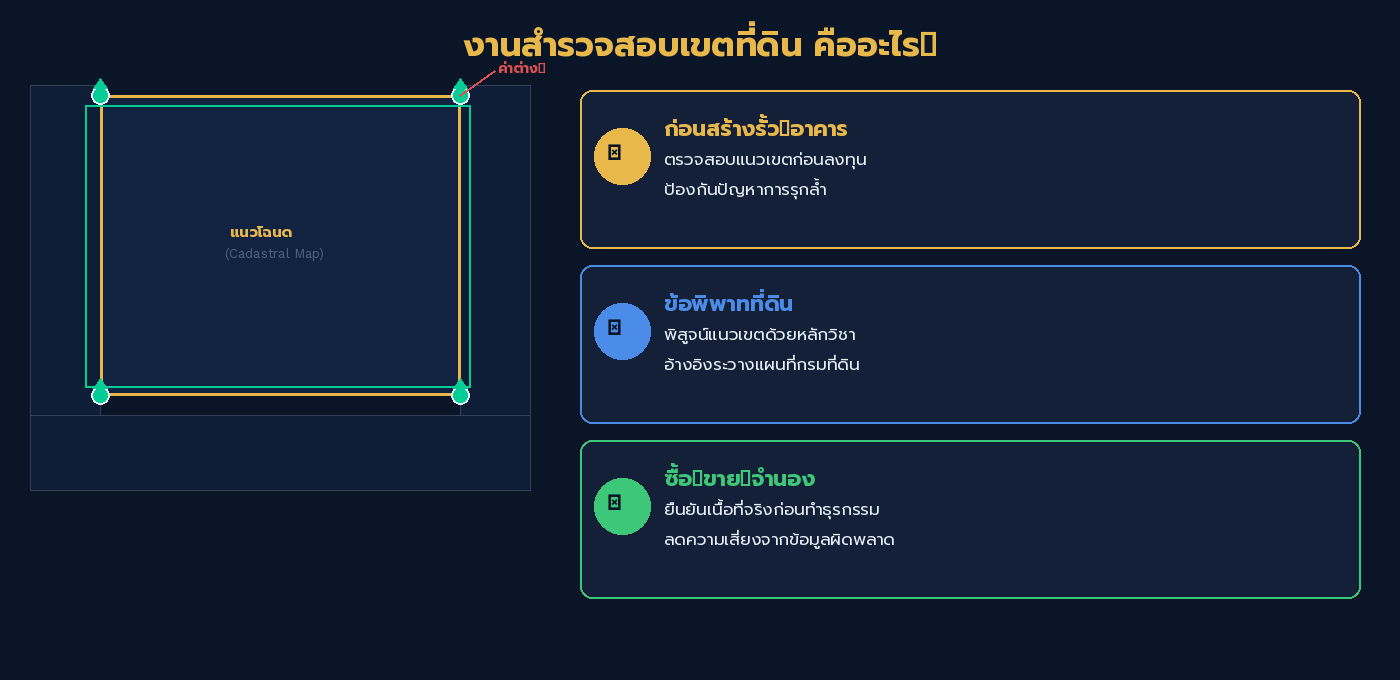

สอบเขตที่ดินคืออะไร และทำไมถึงสำคัญ

การสอบเขตที่ดิน (Land Boundary Verification Survey) คือ กระบวนการตรวจสอบแนวเขตที่ดินที่ปรากฏในเอกสารสิทธิ์ (โฉนดที่ดิน, น.ส.3 ก.) ว่าตรงกับตำแหน่งจริงในพื้นที่หรือไม่ โดยใช้วิธีการรังวัดตามหลักวิชาสำรวจเปรียบเทียบกับค่าพิกัดหมุดหลักฐานและระวางแผนที่
กรณีที่ต้องทำการสอบเขต
งานสอบเขตที่ดินมีความจำเป็นในหลายสถานการณ์ ทั้งกรณีที่เจ้าของที่ดินยื่นคำร้องด้วยตัวเอง และกรณีที่หน่วยงานราชการสั่งให้ดำเนินการ ตัวอย่างเช่น:
- เจ้าของที่ดินต้องการตรวจสอบแนวเขตก่อนสร้างรั้วหรือสิ่งปลูกสร้าง
- เกิดข้อพิพาทเรื่องแนวเขตระหว่างที่ดินข้างเคียง
- ต้องการยืนยันเนื้อที่จริงก่อนซื้อขายหรือจำนอง
- โครงการก่อสร้างขนาดใหญ่ที่ต้องตรวจสอบแนวเขตก่อนออกแบบ
- คดีความเกี่ยวกับที่ดิน ศาลสั่งให้ทำการรังวัดสอบเขต
- การรังวัดแบ่งแยก รวม หรือสอบเนื้อที่โฉนดที่ดิน
ความแตกต่างจากงานสำรวจรังวัดทั่วไป
งานสอบเขตแตกต่างจากงานสำรวจทั่วไปตรงที่ต้องอ้างอิง ข้อมูลรูปแปลงเดิม จากกรมที่ดิน นั่นคือต้องนำค่าพิกัดมุมแปลงที่ดินจากระวางแผนที่มาเป็นตัวตั้ง แล้วตรวจสอบว่าตำแหน่งจริงในพื้นที่ตรงกันหรือไม่ ไม่ใช่แค่วัดพื้นที่ใหม่เฉยๆ

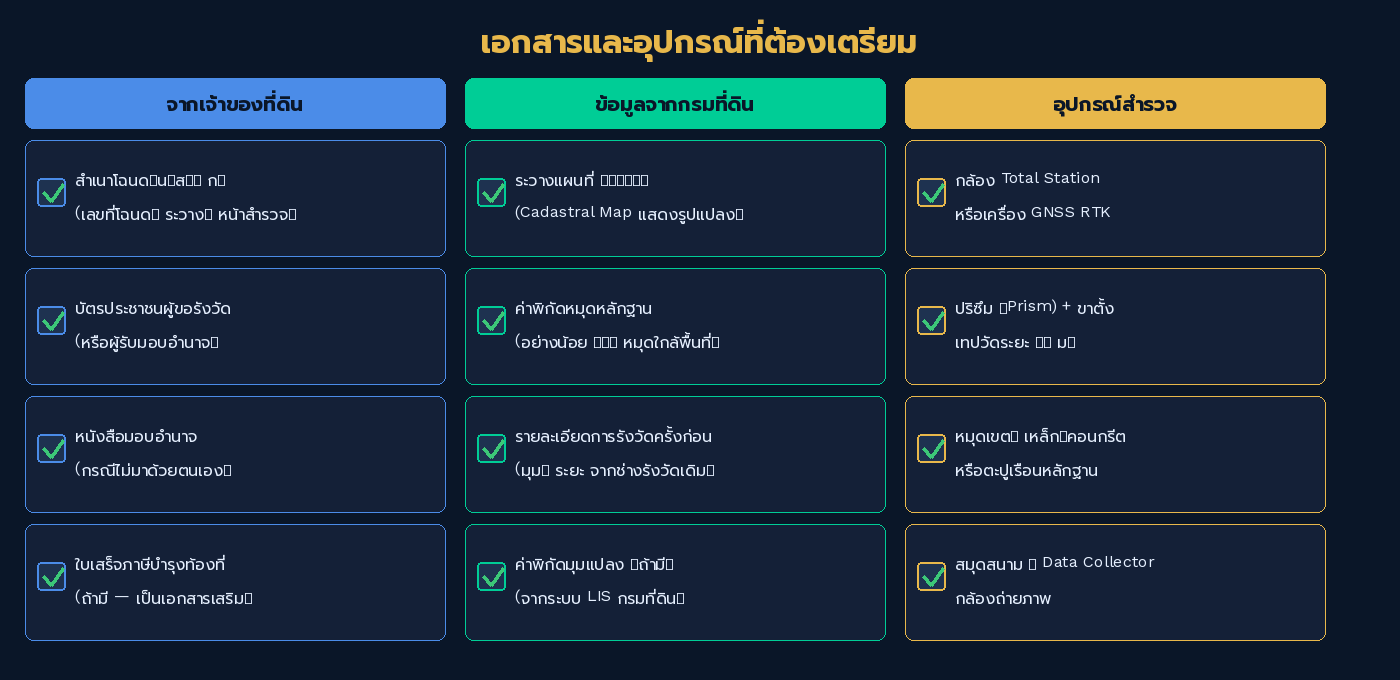

เอกสารและข้อมูลที่ต้องเตรียมก่อนลงสนาม

การเตรียมเอกสารให้ครบถ้วนเป็นหัวใจสำคัญของงานสอบเขต เพราะถ้าข้อมูลไม่ครบ จะทำให้เสียเวลาและอาจต้องกลับมาทำงานซ้ำ
เอกสารจากเจ้าของที่ดิน
- สำเนาโฉนดที่ดิน หรือ น.ส.3 ก. — ตรวจสอบเลขที่โฉนด, เลขที่ดิน, ระวาง, หน้าสำรวจ
- บัตรประชาชน ผู้ขอรังวัด — เพื่อยืนยันเป็นเจ้าของหรือผู้รับมอบอำนาจ
- หนังสือมอบอำนาจ (กรณีไม่ได้มาด้วยตนเอง) — ต้องมีลายเซ็นเจ้าของที่ดินจริง
- ใบเสร็จภาษีบำรุงท้องที่ (ถ้ามี) — เอกสารเสริมประกอบ
ข้อมูลทางเทคนิคที่ต้องขอจากกรมที่ดิน
- ระวางแผนที่ (Cadastral Map) — ระวาง 1:4000 ของกรมที่ดิน แสดงรูปแปลงที่ดิน
- ค่าพิกัดหมุดหลักฐาน ที่อยู่ใกล้เคียง — หมุดหลักฐานแผนที่ของกรมที่ดินในบริเวณนั้น
- รายละเอียดการรังวัดครั้งก่อน — ข้อมูลมุม ระยะ ที่ช่างรังวัดเดิมวัดไว้
- ค่าพิกัดมุมแปลง (ถ้ามีในระบบดิจิทัล) — ปัจจุบันกรมที่ดินมีข้อมูลพิกัดในระบบ LIS
เครื่องมือและอุปกรณ์ที่ต้องเตรียม
- กล้อง Total Station หรือเครื่อง GNSS RTK
- ปริซึม (Prism) และขาตั้ง (Tripod)
- เทปวัดระยะ 50 เมตร (สำหรับตรวจสอบระยะสั้น)
- หมุดเหล็ก หมุดคอนกรีต หรือตะปูเรือนหลักฐาน
- สมุดสนาม (Field Book) หรือ Data Collector
- กล้องถ่ายรูป — ถ่ายสภาพพื้นที่ประกอบรายงาน

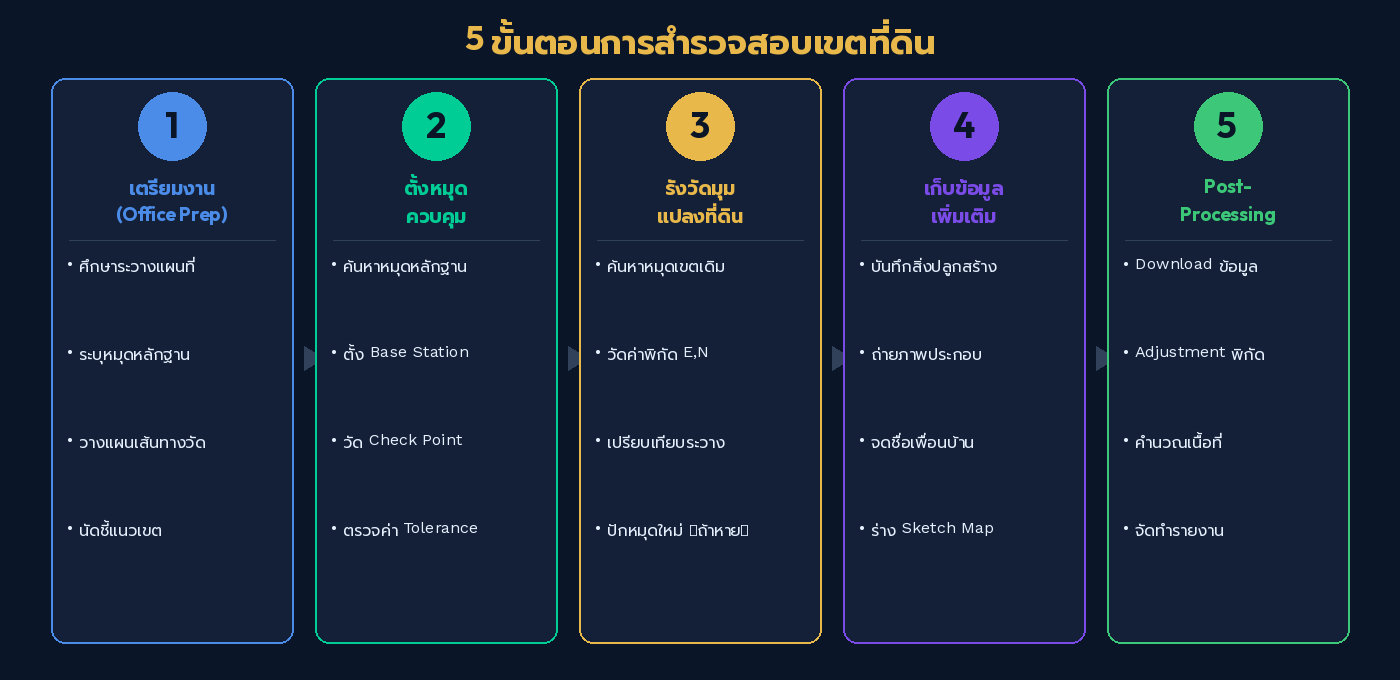

ขั้นตอนการสำรวจสอบเขตที่ดิน

ขั้นตอนที่ 1: ศึกษาข้อมูลและวางแผนงาน (Office Work)
ก่อนลงสนาม ช่างสำรวจต้องศึกษาข้อมูลอย่างละเอียด:
- ตรวจสอบระวางแผนที่ ดูรูปแปลงที่ดินเป้าหมายและแปลงข้างเคียง
- ระบุตำแหน่งหมุดหลักฐานที่ใกล้ที่สุด อย่างน้อย 2-3 หมุด
- วางแผนเส้นทางการวัดจากหมุดหลักฐานเข้าสู่พื้นที่
- คำนวณค่าพิกัดมุมแปลงที่ดินจากข้อมูลระวาง (ถ้าเป็นระวางเก่าที่ยังเป็นกระดาษ ต้องดิจิไทซ์ก่อน)
- ประสานงานกับเจ้าของที่ดินข้างเคียง แจ้งกำหนดวันนัดรังวัด
ขั้นตอนที่ 2: ตั้งหมุดควบคุม (Control Survey)
เมื่อถึงสนาม สิ่งแรกที่ต้องทำคือ สร้างโครงข่ายหมุดควบคุม (Control Network) เพื่อใช้เป็นฐานอ้างอิงในการรังวัด:
- ค้นหาหมุดหลักฐานกรมที่ดินในพื้นที่ ตรวจสอบสภาพว่ายังอยู่ในสภาพดีหรือไม่
- ตั้ง Base Station (กรณีใช้ GNSS RTK) บนหมุดหลักฐานที่มีค่าพิกัดแน่นอน
- ทำการวัดจากหมุดหลักฐานมายังจุดตั้งกล้องในบริเวณที่ดิน
- ตรวจสอบค่าพิกัดด้วยการวัดไปยังหมุดหลักฐานอีกหมุดหนึ่ง (Check Point) ค่าที่ได้ต้องต่างจากค่าที่ทราบไม่เกินค่าที่ยอมรับได้ (Tolerance)
ค่า Tolerance ที่กรมที่ดินกำหนด: สำหรับงานสอบเขตในเขตเมือง ค่าพิกัดต้องมีความถูกต้องไม่เกิน ±10 ซม. สำหรับนอกเขตเมืองอนุโลมได้ถึง ±25 ซม.
ขั้นตอนที่ 3: รังวัดมุมแปลงที่ดิน (Boundary Survey)
เป็นขั้นตอนหลักของงาน:
- ค้นหาหมุดเขต (Boundary Marker) — ตรวจหาหมุดเขตที่ดินที่ปักไว้เดิม ซึ่งอาจเป็นหมุดเหล็ก หมุดคอนกรีต หรือตะปูเรือนหลักฐาน บ่อยครั้งหมุดเดิมอาจสูญหาย ถูกถอน หรือจมดิน
- วัดค่าพิกัดหมุดเขตที่พบ — ใช้ Total Station หรือ GNSS RTK วัดค่าพิกัด (E, N) ของหมุดเขตทุกหมุดที่พบ
- เปรียบเทียบกับค่าพิกัดจากระวาง — นำค่าพิกัดที่วัดได้เทียบกับค่าพิกัดที่คำนวณจากระวางแผนที่กรมที่ดิน
- ปักหมุดเขตใหม่ (กรณีหมุดเดิมหาย) — คำนวณตำแหน่งจากข้อมูลระวาง แล้วปักหมุดเขตใหม่ตามค่าพิกัดที่ได้
- วัดระยะเปรียบเทียบ — วัดระยะระหว่างมุมแปลงทุกด้านเทียบกับค่าระยะจากโฉนด
ขั้นตอนที่ 4: เก็บรายละเอียดเพิ่มเติม
นอกจากแนวเขตแล้ว ยังต้องเก็บข้อมูลประกอบ:
- สภาพสิ่งปลูกสร้างที่อยู่ใกล้แนวเขต (รั้ว, กำแพง, อาคาร)
- ตำแหน่งถนน ทางเข้า คลอง ลำรางสาธารณะ
- สภาพพื้นที่โดยรอบ ถ่ายภาพประกอบ
- บันทึกชื่อเจ้าของที่ดินข้างเคียงที่มาร่วมชี้แนวเขต
ขั้นตอนที่ 5: ประมวลผลและจัดทำรายงาน (Post-Processing)
กลับจากสนามแล้วต้องดำเนินการ:
- ดาวน์โหลดข้อมูล จาก Data Collector เข้าคอมพิวเตอร์
- ปรับแก้ค่าพิกัด (Adjustment) กรณีใช้โครงข่ายสำรวจ
- คำนวณเนื้อที่ ด้วยวิธี Coordinate Method
- เปรียบเทียบผลลัพธ์ กับข้อมูลในโฉนด ทั้งรูปแปลง ระยะ และเนื้อที่
- จัดทำแผนที่สอบเขต แสดงตำแหน่งหมุดเขต แนวเขต และสิ่งปลูกสร้าง
- เขียนรายงาน สรุปผลการสอบเขต ระบุว่าตรงหรือไม่ตรง มีส่วนต่างเท่าไร

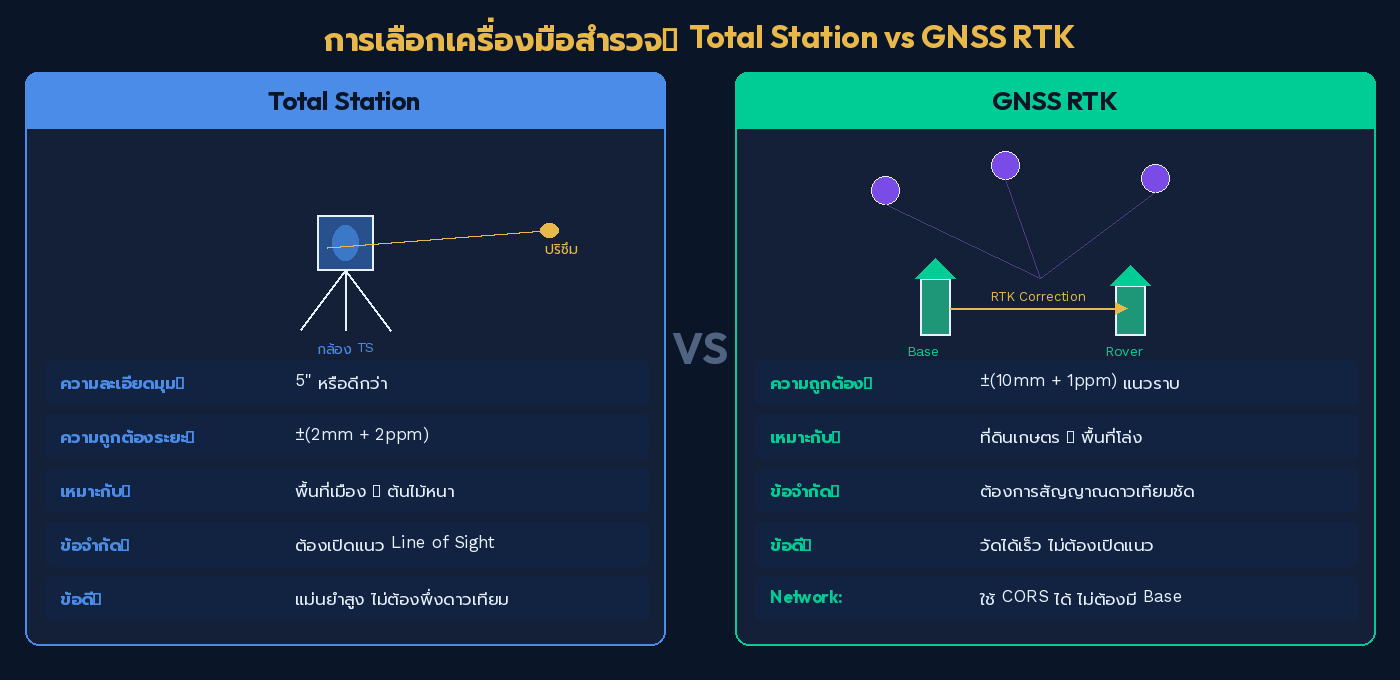

เครื่องมือสำรวจที่ใช้ในงานสอบเขต

Total Station
เป็นเครื่องมือหลักที่ใช้มากที่สุดในงานสอบเขต เหมาะกับพื้นที่ในเมืองหรือพื้นที่ที่มีสิ่งกีดขวางสัญญาณดาวเทียม:
- ความละเอียดมุม ที่เหมาะสม: 5" หรือดีกว่า
- ความถูกต้องระยะ: ±(2mm + 2ppm) หรือดีกว่า
- ข้อดี: แม่นยำสูง ไม่ต้องพึ่งสัญญาณดาวเทียม สามารถวัดในพื้นที่แคบหรือมีต้นไม้ปกคลุมได้
- ข้อจำกัด: ต้องเปิดแนว (Line of Sight) ระหว่างกล้องกับเป้า
GNSS RTK
เหมาะกับพื้นที่โล่ง หรือต้องการความรวดเร็วในการวัดหลายจุด:
- ความถูกต้อง: ±(10mm + 1ppm) ในแนวราบ
- ข้อดี: วัดได้เร็ว ไม่ต้องเปิดแนวระหว่างจุด เหมาะกับที่ดินขนาดใหญ่
- ข้อจำกัด: ต้องมีสัญญาณดาวเทียมเพียงพอ (โล่งฟ้าอย่างน้อย 15 องศา) และต้องมี Base Station หรือใช้ผ่าน CORS Network
เมื่อไหร่ควรใช้อะไร
| สถานการณ์ | เครื่องมือที่เหมาะ | เหตุผล | |---|---|---| | ที่ดินในเมือง ตึกเยอะ | Total Station | สัญญาณ GNSS ไม่ดี | | ที่ดินเกษตร พื้นที่โล่ง | GNSS RTK | วัดได้เร็ว ไม่ต้องเปิดแนว | | ที่ดินมีต้นไม้ใหญ่ปกคลุม | Total Station | ต้นไม้บังสัญญาณดาวเทียม | | ที่ดินขนาดใหญ่ หลายสิบไร่ | GNSS RTK | ประหยัดเวลามาก | | ต้องการวัดความสูงด้วย | Total Station + Leveling | ให้ค่าระดับที่แม่นยำกว่า |

ปัญหาที่พบบ่อยในงานสอบเขตและวิธีแก้ไข

1. หมุดเขตที่ดินหายหรือถูกเคลื่อนย้าย
ปัญหา: หมุดเขตเดิมจมดิน ถูกถอน หรือถูกเคลื่อนย้ายจากการก่อสร้าง เป็นปัญหาที่พบมากที่สุด
วิธีแก้ไข:
- ใช้ค่าพิกัดจากระวางแผนที่คำนวณตำแหน่งเดิม แล้ววัด Set Out ตำแหน่งหมุดใหม่
- สอบถามเจ้าของที่ดินข้างเคียงเรื่องแนวเขตเดิม
- ตรวจหาร่องรอยหลักฐานเก่า เช่น รอยหมุดในพื้นคอนกรีต แนวรั้วเก่า
2. ค่าพิกัดที่วัดได้ไม่ตรงกับระวาง
ปัญหา: วัดจริงแล้วค่าพิกัดต่างจากระวางเกินค่า Tolerance เกิดจากหลายสาเหตุ เช่น ระวางเก่าเป็นระบบ Indian 1975 แต่วัดด้วย GNSS ได้ค่าเป็น WGS84
วิธีแก้ไข:
- ตรวจสอบระบบพิกัดให้ตรงกัน ถ้าระวางเป็น Indian 1975 ต้องแปลงค่าพิกัด GNSS กลับไปเป็น Indian 1975 ก่อนเปรียบเทียบ
- ใช้ค่า Transformation Parameter ที่เหมาะสมกับพื้นที่ (ค่า Local Parameter จะดีกว่า Global Parameter)
- วัดบนหมุดหลักฐานหลายหมุดเพื่อตรวจสอบค่าแปลง
3. เนื้อที่วัดได้ไม่ตรงกับโฉนด
ปัญหา: วัดเนื้อที่จริงแล้วได้มากกว่าหรือน้อยกว่าที่ระบุในโฉนด
วิธีแก้ไข:
- ตรวจสอบว่ารูปแปลงที่วัดได้ถูกต้องหรือไม่ มีด้านใดที่ถูกรุกล้ำหรือมีส่วนเกิน
- เปรียบเทียบระยะทุกด้าน ระบุให้ชัดว่าด้านไหนต่าง
- ตามมาตรฐานกรมที่ดิน ค่าเนื้อที่ยอมให้ต่างได้ไม่เกิน 5% สำหรับที่ดินในเขตเมือง และ 10% นอกเขตเมือง (ค่าโดยประมาณ ขึ้นอยู่กับขนาดแปลง)
4. เจ้าของที่ดินข้างเคียงไม่ยอมรับแนวเขต
ปัญหา: แม้ช่างสำรวจจะวัดถูกต้องตามหลักวิชา แต่เจ้าของที่ดินข้างเคียงไม่ยอมลงชื่อรับรองแนวเขต
วิธีแก้ไข:
- อธิบายข้อมูลทางเทคนิคให้เข้าใจง่าย แสดงผลลัพธ์จากระวางแผนที่เปรียบเทียบ
- บันทึกหลักฐานการรังวัดไว้ครบถ้วน ถ่ายภาพทุกขั้นตอน
- แนะนำให้เจ้าของที่ดินดำเนินการทางกฎหมายผ่านสำนักงานที่ดิน
5. หมุดหลักฐานกรมที่ดินถูกทำลาย
ปัญหา: หมุดหลักฐานในพื้นที่ถูกทำลายหรือสูญหาย ไม่มีจุดอ้างอิงค่าพิกัด
วิธีแก้ไข:
- ค้นหาหมุดหลักฐานที่อยู่ไกลออกไป อาจต้องวิ่งงานสำรวจระยะทางไกลขึ้น
- ใช้ GNSS Static Survey วัดค่าพิกัดจุดใหม่ อ้างอิงกับสถานี CORS
- ตรวจสอบกับสำนักงานที่ดินว่ามีค่าพิกัดหมุดหลักฐานใดที่ยังใช้ได้

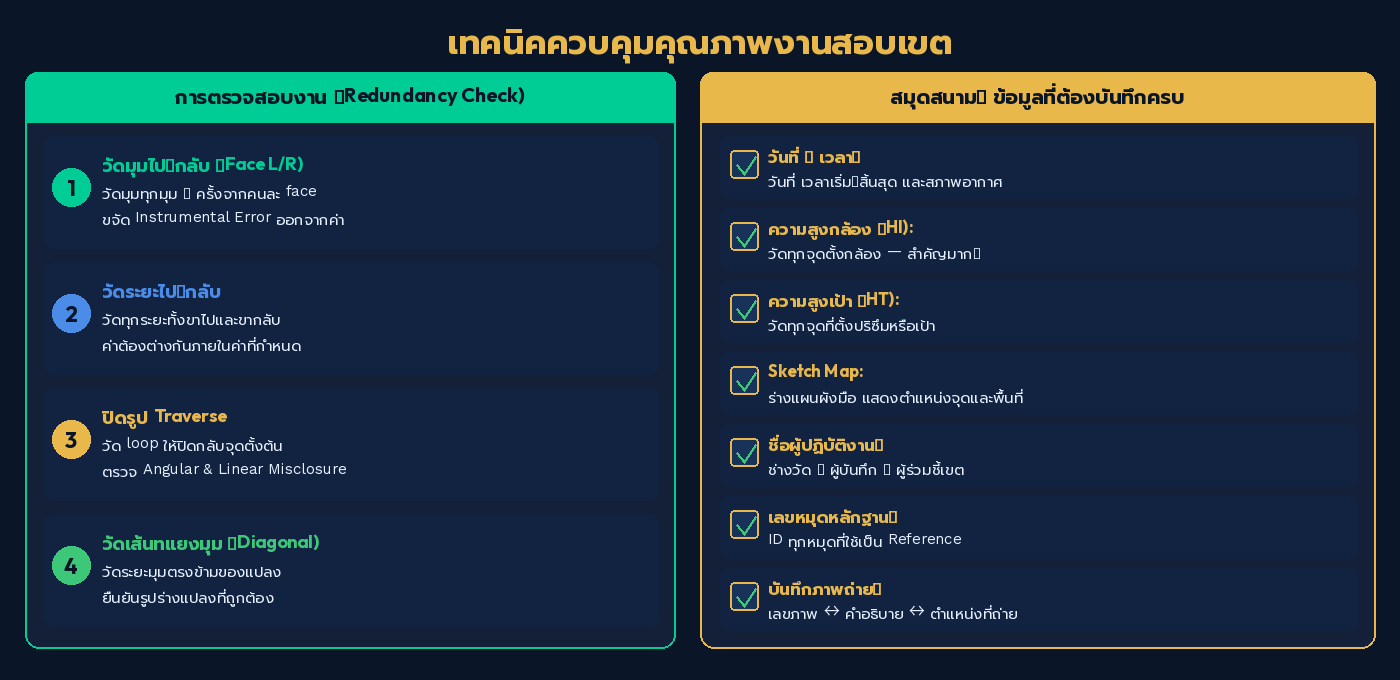

เทคนิคเพิ่มเติมสำหรับงานสอบเขตคุณภาพสูง

การตรวจสอบงานด้วย Redundancy
ช่างสำรวจมืออาชีพควรมีข้อมูลสำรองเพื่อตรวจสอบเสมอ:
- วัดมุมแปลงด้วยวิธี วัดมุมไป-กลับ (Face Left/Face Right) เพื่อกำจัด Instrumental Error
- วัดระยะ ไป-กลับ ค่าต้องต่างกันไม่เกินค่าที่กำหนด
- ปิดรูปหลายเหลี่ยม (Closed Traverse) ตรวจสอบ Misclosure ทั้งมุมและระยะ
- วัดเส้นทแยงมุม (Diagonal) ของแปลง เพื่อตรวจสอบรูปร่างที่ถูกต้อง
การบันทึกข้อมูลให้ครบถ้วน
สมุดสนามหรือ Data Collector ต้องบันทึกข้อมูลต่อไปนี้เป็นอย่างน้อย:
- วันที่ เวลา สภาพอากาศ
- ความสูงกล้อง (HI) และความสูงเป้า (HT) ทุกจุดตั้งกล้อง
- Sketch Map แสดงตำแหน่งจุดที่วัดและลักษณะพื้นที่
- ชื่อผู้วัด ผู้บันทึก และผู้ร่วมชี้เขต
สรุป
งานสำรวจสอบเขตที่ดินเป็นงานที่ต้องใช้ทั้งความรู้ทางเทคนิคและความเข้าใจในข้อกฎหมายที่ดิน การเตรียมเอกสารให้ครบ วางแผนงานอย่างรอบคอบ เลือกใช้เครื่องมือที่เหมาะสม และมีวิธีตรวจสอบงานที่ดี จะทำให้ผลงานสอบเขตมีความน่าเชื่อถือและเป็นที่ยอมรับทั้งจากเจ้าของที่ดินและหน่วยงานราชการ
สิ่งสำคัญที่สุดคือ — อย่าลืมว่างานสอบเขตมีผลทางกฎหมาย ดังนั้นทุกขั้นตอนต้องทำอย่างถูกต้องตามหลักวิชาและมีหลักฐานครบถ้วน
